BBP Engineering ist ein Ingenieurbüro in Gräfelfing bei München und übernimmt die Sanitärplanung für Mehrfamilienhäuser, Neubauten und Sanierungen mit Schwerpunkt Trinkwasserinstallation: Rohrnetz, Warmwasser, Zirkulation und Schallschutz. Wir planen unabhängig von Herstellern und ausführenden Firmen.

BBP ENGINEERING · INGENIEURBÜRO IN GRÄFELFING BEI MÜNCHEN

SOFORT-KONTAKT

Kurz anfragen

Name und E-Mail genügen.

Bitte geben Sie Ihren Namen ein.
Bitte füllen Sie dieses Feld aus.

Wir verwenden Ihre Angaben zur Bearbeitung Ihrer Anfrage. Weitere Informationen finden Sie in unserer Datenschutzerklärung.

UNSER VORGEHEN

Sanitärplanung vom Bestand bis zur Ausschreibung

Für Neubau, Strangsanierung und Umbau: berechnet, nicht geschätzt.

01

Bestand und Bedarf

Leitungen, Werkstoffe, Zapfstellen, Schächte und Anschlüsse aufnehmen.

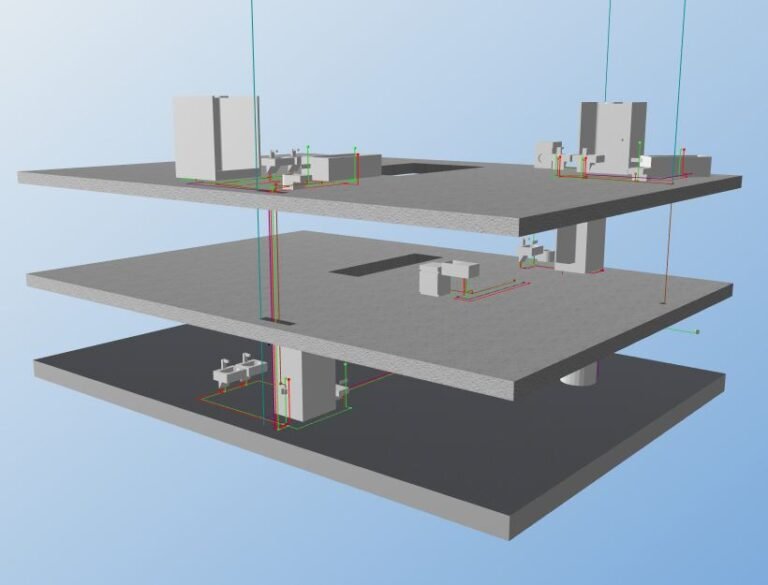

3D-Modell mit Sanitärschächten und Leitungen durch drei Geschossdecken

02

Rohrnetz berechnen

Trinkwasser nach DIN 1988-300 bemessen, Zirkulation berechnen, Abwasser im Gebäude nach DIN EN 12056 und DIN 1986-100 auslegen.

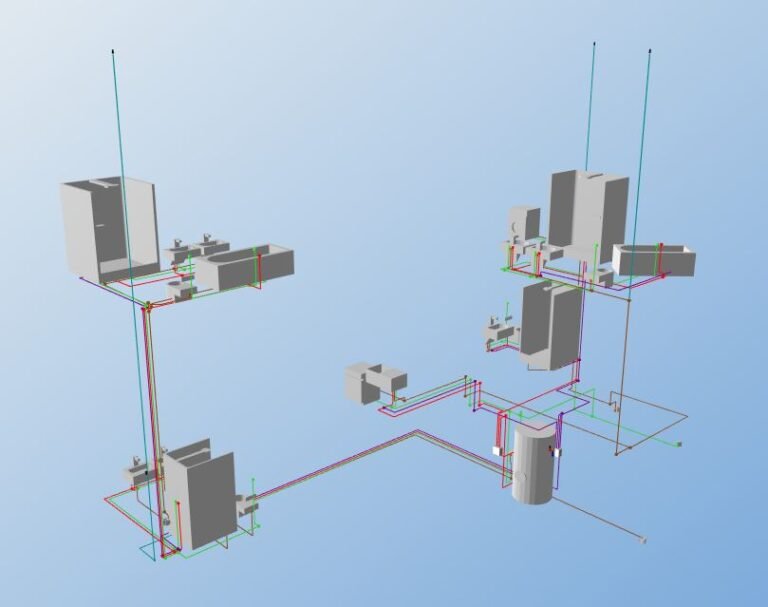

Dreidimensionale Darstellung eines Sanitär-Leitungsnetzes mit Strängen und Vorwänden

03

Pläne und Leistungsverzeichnis

Grundrisse, Strangschema und ein Leistungsverzeichnis, auf das alle Bieter gleich kalkulieren.

Technischer Grundriss mit Leitungsführung im Technikraum

WAS SANITÄRPLANUNG LEISTET

Was zur Sanitärplanung gehört

Sanitärplanung ist in der HOAI die Anlagengruppe 1: Abwasser-, Wasser- und Gasanlagen. Sie legt fest, welchen Durchmesser jede Leitung braucht, wo die Schächte liegen, wie warmes Wasser hygienisch bleibt und wohin Schmutz- und Regenwasser abfließen.

Im fertigen Bad sieht man davon nichts. Fehler zeigen sich im Betrieb: zu wenig Druck im obersten Geschoss, lange Wartezeit auf warmes Wasser, ein Legionellenbefund, Rückstau im Keller. Jeder dieser Fälle kostet nach dem Einzug ein Mehrfaches der Planung.

Trinkwasser kalt und warm

Grundlage: DIN 1988-300, DIN EN 806

Was Sie erhalten: Rohrnetzberechnung, Strangschema, Durchmesser je Teilstrecke

Trinkwasserhygiene

Grundlage: DVGW W 551, VDI/DVGW 6023

Was Sie erhalten: Zirkulationsberechnung, Temperaturkonzept 60/55 °C, Rückbau von Totleitungen, Lage der Probenahmestellen

Trinkwassererwärmung

Grundlage: DIN EN 12831-3

Was Sie erhalten: Speicher oder Frischwasserstation nach Bedarf ausgelegt, abgestimmt mit Wärmeerzeuger und Rücklauftemperatur

Schmutzwasser im Gebäude

Grundlage: DIN EN 12056, DIN 1986-100

Was Sie erhalten: Fall- und Sammelleitungen, Lüftung der Leitungen, Schachtbelegung

Schallschutz

Grundlage: DIN 4109-1, DIN EN 14366

Was Sie erhalten: körperschallentkoppelte Befestigung und Durchführungen als eigene LV-Position

Ausschreibung

Grundlage: beauftragte Leistungsphase

Was Sie erhalten: Leistungsverzeichnis und technischer Vergleich der Angebote

Welche Teile der Anlagengruppe und welche Leistungsphasen enthalten sind, steht im Angebot. Die Einordnung in das Gesamtprojekt beschreibt die Seite TGA-Planung in München.

TRINKWASSERINSTALLATION

Trinkwasserinstallation planen: welche Regeln gelten?

Eine Trinkwasserinstallation muss drei Dinge gleichzeitig leisten: ausreichend Druck an jeder Zapfstelle, warmes Wasser in kurzer Zeit und Wasser, das in der Leitung nicht verkeimt. Die Regeln dafür stehen in mehreren Normen, die ineinandergreifen:

  • DIN EN 806, Teile 1 bis 5: europäische Grundlage für Planung, Ausführung und Betrieb von Trinkwasserinstallationen in Gebäuden.
  • DIN 1988, Teile 100 bis 600: nationale Ergänzung, darunter DIN 1988-200 für Planung und Werkstoffe und DIN 1988-300 für die Bemessung der Rohrweiten.
  • DVGW W 551: technische Maßnahmen gegen Legionellenwachstum in Anlagen zur Trinkwassererwärmung und in den Leitungen.
  • VDI/DVGW 6023: Hygiene in Trinkwasserinstallationen von der Planung bis zum Betrieb.

Wir berechnen das Rohrnetz nach DIN 1988-300 und übernehmen keine Durchmesser aus dem Bestand. Zu große Leitungen halten mehr Wasser, das langsamer fließt und länger steht. Was nach mehr Reserve aussieht, verschlechtert die Hygiene.

WARMWASSER UND ZIRKULATION

Wie bleibt das Warmwasser im Mehrfamilienhaus hygienisch?

Legionellen vermehren sich bevorzugt in lauwarmem Wasser. Die Trinkwasserhygiene im Mehrfamilienhaus beruht deshalb auf einer einfachen Regel: Warmwasser bleibt warm genug, Kaltwasser bleibt kalt.

Für Großanlagen gelten nach DVGW W 551 zwei Grundsätze. Am Austritt des Trinkwassererwärmers liegen mindestens 60 °C an. Im Zirkulationssystem darf die Temperatur um höchstens 5 K sinken, das Wasser kommt also mit mindestens 55 °C zurück. Als Großanlage gilt eine Anlage mit mehr als 400 Litern Speicherinhalt oder mehr als 3 Litern in einer Leitung zwischen Trinkwassererwärmer und Zapfstelle. Bei zentraler Erwärmung mit Zirkulation überschreitet ein Mehrfamilienhaus die 3-Liter-Grenze in der Regel.

Die Zirkulation hält das Warmwasser in den Strängen in Bewegung. Ohne Einregulierung fließt es vor allem durch die Stränge mit dem geringsten Widerstand, und die entfernten Stränge kühlen aus. Die Zirkulationsberechnung legt deshalb für jeden Strang den nötigen Volumenstrom fest. Auf der Trinkwasserseite ist sie das Gegenstück zum hydraulischen Abgleich der Heizung.

Temperaturhaltung kostet Energie, weil die Zirkulation rund um die Uhr Wärme an die Schächte abgibt. Gedämmte Leitungen, kurze Wege und eine passend bemessene Pumpe begrenzen diese Verluste, ohne die Hygiene zu gefährden.

STAGNATION

Warum werden selten genutzte Leitungen zum Hygieneproblem?

In stehendem Wasser gleichen sich die Temperaturen an: Warmwasser kühlt ab, Kaltwasser erwärmt sich. Kaltwasser soll sich nicht über 25 °C erwärmen, und nach DIN 1988-200 soll an der Zapfstelle spätestens nach 30 Sekunden Wasser unter 25 °C ankommen. Für den bestimmungsgemäßen Betrieb nennt VDI 6023 einen Wasseraustausch spätestens alle 72 Stunden.

Im Bestand entstehen solche Stagnationsstrecken meist durch Umbauten: ein stillgelegtes Gäste-WC, ein abgeklemmter Waschmaschinenanschluss oder eine Leitung in einen Raum, der nicht mehr genutzt wird. Diese Totleitungen planen wir direkt an der Abzweigung zurück. Bei neuen Bädern liegt die meistgenutzte Zapfstelle am Ende einer Reihen- oder Ringleitung, damit die anderen mit durchströmt werden. Kalt- und Warmwasser führen wir im Schacht getrennt und gedämmt, damit sich das Kaltwasser nicht an der Wärme der Nachbarleitungen erwärmt.

WARMWASSER UND WÄRMEERZEUGER

Warmwasser mit Wärmepumpe oder Wohnungsstation: was ändert sich?

Die Trinkwassererwärmung bestimmt, welche Temperatur der Wärmeerzeuger liefern muss. Bei einer zentralen Großanlage sind das mindestens 60 °C am Speicheraustritt. Eine Wärmepumpe arbeitet umso effizienter, je niedriger ihre Vorlauftemperatur ist. Die Warmwasserbereitung wird damit oft zum Betriebszustand mit der geringsten Effizienz im ganzen Jahr.

Eine Alternative ist die Wohnungsstation. Sie erwärmt das Trinkwasser erst in der Wohnung im Durchfluss, gespeist aus dem Heizungsnetz, und zentral gespeichert wird nur Heizungswasser. Liegt zwischen Station und Zapfstelle höchstens 3 Liter Leitungsinhalt, fällt dieser Abschnitt nicht unter die Temperaturanforderungen der Großanlage. Dafür muss das Heizungsnetz das ganze Jahr eine Temperatur liefern, die für warmes Wasser reicht, und jede Wohnung braucht Platz für die Station und einen Zugang zur Wartung.

Welche Lösung passt, hängt an Gebäude, Wärmeerzeuger und Leitungswegen. Wir planen Sanitär und Heizung deshalb gemeinsam. Die Wärmeseite beschreiben die Seiten Wärmepumpe im Mehrfamilienhaus planen und Heizungsplanung.

LEGIONELLENBEFUND

Legionellen im Trinkwasser gefunden: was jetzt?

Die Trinkwasserverordnung verpflichtet den Betreiber zur Untersuchung auf Legionellen, wenn drei Bedingungen zusammenkommen (§ 31 TrinkwV). Es handelt sich um eine Großanlage, es gibt Duschen oder andere Einrichtungen, die Wasser vernebeln, und das Wasser wird im Rahmen einer gewerblichen oder öffentlichen Tätigkeit abgegeben. Bei gewerblicher Tätigkeit ist spätestens alle drei Jahre zu untersuchen, bei öffentlicher jährlich. Ob Ihr Haus darunter fällt, klärt im Zweifel das Gesundheitsamt.

Der technische Maßnahmenwert liegt bei 100 koloniebildenden Einheiten je 100 Milliliter. Wird er erreicht, muss der Betreiber ohne Aufforderung handeln: die Nutzer informieren, die Anlage weitergehend untersuchen lassen und eine Risikoabschätzung (früher Gefährdungsanalyse) in Auftrag geben (§ 51 TrinkwV). Nach den Hinweisen des Gesundheitsamts Stuttgart muss deren Ersteller unabhängig sein und darf nicht an Planung, Bau oder Betrieb der Anlage beteiligt sein.

Deshalb erstellen wir keine Risikoabschätzung. Wir übernehmen den Schritt danach und planen mit Befund und Risikoabschätzung die Sanierung der Anlage. Typische Bausteine sind:

  • Zirkulation neu berechnen und einregulieren
  • Totleitungen und selten genutzte Abschnitte zurückbauen
  • Speicher, Temperaturen und Wärmeerzeuger aufeinander abstimmen
  • Stränge erneuern, wenn der Zustand der Leitungen es verlangt

Welche Maßnahmen verlangt sind und bis wann, legt das Gesundheitsamt fest. Die gesundheitliche Bewertung bleibt bei Labor und Gesundheitsamt, die technische Lösung beschreibt unsere Planung so, dass Fachfirmen sie anbieten und ausführen können.

SCHALLSCHUTZ

Wie laut darf die Sanitärinstallation sein?

DIN 4109-1:2018-01 begrenzt Geräusche aus Wasserinstallationen und gebäudetechnischen Anlagen in schutzbedürftigen Räumen fremder Wohnungen auf LAF,max,n ≤ 30 dB(A). In Unterrichts- und Arbeitsräumen liegt die Grenze bei 35 dB(A).

Den Nachweis führt die Planung auf zwei Wegen: über Prüfberichte der Rohrsysteme nach DIN EN 14366 und über eine Ausführung ohne Körperschallbrücken. Dazu gehören körperschallentkoppelte Rohrbefestigungen und entkoppelte Durchführungen durch Decken und Wände. Beides steht bei uns als eigene Position im Leistungsverzeichnis.

Im Bestand ist das besonders wichtig. Eine alte gusseiserne Fallleitung war leise, weil sie schwer war. Ein leichtes Rohr an starrer Befestigung ist es nicht, und wird der Fehler erst nach dem Fliesen bemerkt, bedeutet die Nachbesserung einen Eingriff in fertige Bäder.

SANITÄR IM BESTAND

Sanitärplanung im Bestand: Aufgaben, die in München anstehen

Die meisten Anfragen betreffen kein neues Haus, sondern Leitungen, die seit Jahrzehnten in Betrieb sind. Die Planung beginnt mit dem, was vorhanden ist.

Neue Bäder und geänderte Grundrisse

Abwasser braucht Gefälle und eine belüftete Fallleitung. Ob ein Bad an der gewünschten Stelle möglich ist, entscheidet der Weg zur Fallleitung, nicht der Grundriss. Das gehört vor den Entwurf, nicht in die Ausführung.

Umnutzung, Aufstockung, Dachausbau

Mehr Wohnungen bedeuten mehr Spitzendurchfluss. Hausanschluss, Zähleranlage und Grundleitung werden geprüft, bevor der Bauantrag eingereicht ist. Umnutzung Gewerbe zu Wohnen

Fernwärme und Wärmepumpe

Die Trinkwassererwärmung bestimmt die Rücklauftemperatur der Fernwärme und die Vorlauftemperatur, die eine Wärmepumpe liefern muss. Sanitär und Heizung werden deshalb zusammen geplant. Heizungsplanung · Wärmeplan München: was die Karte nicht sagt

SCHNITTSTELLEN

Strangsanierung und Grundstücksentwässerung

Werden im Mehrfamilienhaus die Stränge erneuert, beginnt die Planung beim Zustand der Leitungen und reicht bis zu Folgegewerken, Brandschutz und Provisorien. Was wir dabei leisten, beschreibt die Seite Strangsanierung planen.

Grundleitungen, Regenwasser und der Anschluss an den Kanal gehören zur Grundstücksentwässerung. Werden Bäder, Fallleitungen oder der Hausanschluss geändert, verlangt die Münchner Stadtentwässerung anlassbezogen einen Dichtheitsnachweis. Entwässerungsantrag, Rückstausicherung und Überflutungsnachweis beschreibt die Seite Entwässerungsplanung in München.

Quellen: DIN EN 806-1 bis -5; DIN 1988-200 und -300; DVGW W 551; VDI/DVGW 6023; Trinkwasserverordnung §§ 31, 51 und Anlage 3 Teil II; Gesundheitsamt Stuttgart, Legionellen: Handlungspflichten für Betreiber, Stand 06/2023; AGFW-Merkblatt FF 1019 zu DVGW W 551; IKZ-Haustechnik Sonderheft Trinkwasserhygiene 2013; DIN 4109-1:2018-01; DIN EN 14366; Entwässerungssatzung München § 12. Stand: Oktober 2026. Fachliche Einordnung, keine Rechtsberatung.

KOSTEN UND UMFANG

Was kostet die Sanitärplanung?

Das Honorar richtet sich nach Gebäudegröße, Zahl der Stränge, vorhandenen Bestandsunterlagen und den beauftragten Leistungsphasen. Das Angebot benennt Ergebnisse und Schnittstellen. Möglich ist auch eine abgegrenzte Einzelleistung: Rohrnetzberechnung, Zirkulationsberechnung oder die technische Prüfung vorliegender Angebote.

Referenzen: Sanitär als Teil der HLS-Planung

In diesen Projekten hat BBP Heizung, Lüftung und Sanitär gemeinsam geplant:

  • Wohn- und Geschäftshaus Am Waldfriedhof 1, Fürstenfeldbruck · 2024–2026 · 12 Wohn- und 2 Verwaltungseinheiten · HLS, LPH 1–7
  • Generalsanierung und Erweiterung eines Wohnhauses in München · 2025 · 5 Wohneinheiten · Planung Heizung, Lüftung, Sanitär
  • Zwei Sechsfamilienhäuser, Fürstenfeldbruck · 2022–2024 · je 6 Wohneinheiten · HLS, LPH 1–8
  • Neubau eines Einfamilienhauses in Schäftlarn · 2023 · Heizung, Kälte, Lüftung, Sanitär, LPH 1–5

Genannt ist der Planungszeitraum. Bilder und Angaben zu den Projekten stehen auf der Seite TGA-Planung in München.

UNABHÄNGIG GEPLANT

Warum die Planung vor dem Angebot kommt

Ohne Planung kalkuliert jeder Bieter seinen eigenen Umfang. Ein Angebot enthält nur die Steigleitungen, das zweite auch die Anbindung in den Wohnungen, im dritten fehlt die Brandschutzabschottung in den Decken. Die Preise sind dann nicht vergleichbar. Die Unterschiede tauchen später als Nachtrag auf.

Ein Leistungsverzeichnis legt den Umfang fest, bevor ein Preis genannt wird. BBP führt nicht aus und verkauft keine Produkte. Für Eigentümergemeinschaften entsteht daraus eine Beschlussgrundlage mit Varianten, Kosten und Bauablauf. Sanierungsangebote für die WEG prüfen

WEITERE GEWERKE

Heizung, Lüftung und Sanitär aus einem Büro

Leitungen teilen sich Schächte, Technikräume und Deckendurchbrüche. Deshalb planen wir die drei Gewerke abgestimmt: Heizungsplanung · Lüftungsplanung · TGA-Planung im Überblick

GUT VORBEREITET

Häufige Fragen

Braunes Wasser aus der Leitung im Mehrfamilienhaus: was tun?

Braunes Wasser nach längerer Standzeit deutet auf Korrosion in verzinkten Stahlleitungen hin. Zuerst wird geklärt, ob einzelne Stränge oder das ganze Haus betroffen sind und ob die Ursache im Gebäude oder im Hausanschluss liegt. Davon hängt ab, ob ein Teilaustausch genügt oder eine Strangsanierung zu planen ist. Die gesundheitliche Bewertung gehört zu einem akkreditierten Labor und zum Gesundheitsamt.

Legionellen im Warmwasser gefunden: muss die ganze Anlage raus?

Häufig nicht. Zuerst werden Temperaturen, Zirkulation und selten genutzte Leitungsabschnitte geprüft. Oft lässt sich die Ursache mit einer einregulierten Zirkulation, dem Rückbau toter Leitungen und einer passenden Speichertemperatur beheben. Welche Maßnahmen verlangt sind, legt das Gesundheitsamt fest.

Wer muss das Trinkwasser auf Legionellen untersuchen lassen?

Vermietete Mehrfamilienhäuser mit zentraler Trinkwassererwärmung fallen in der Regel darunter, wenn der Speicher mehr als 400 Liter fasst oder in einer Leitung zwischen Trinkwassererwärmer und Zapfstelle mehr als 3 Liter stehen. Die Trinkwasserverordnung verlangt dann eine Untersuchung mindestens alle drei Jahre. Maßgeblich ist der Verordnungstext; im Zweifel klärt es das Gesundheitsamt.

Warum dauert es so lange, bis warmes Wasser kommt?

Entweder fehlt eine Zirkulation, oder sie ist nicht einreguliert. Dann kühlt das Wasser in der Leitung aus und muss erst ablaufen. Eine Zirkulationsberechnung legt für jeden Strang den nötigen Volumenstrom fest.

Welche Temperatur muss das Warmwasser im Mehrfamilienhaus haben?

In einer Großanlage nach DVGW W 551 mindestens 60 °C am Austritt des Trinkwassererwärmers. In der Zirkulation darf die Temperatur um höchstens 5 K sinken, das Wasser kommt also mit mindestens 55 °C zurück. Ob Ihre Anlage eine Großanlage ist, hängt am Speicherinhalt und am Leitungsinhalt bis zur Zapfstelle.

Erstellen Sie die Gefährdungsanalyse nach einem Legionellenbefund?

Nein. Die Risikoabschätzung nach § 51 TrinkwV, früher Gefährdungsanalyse, erstellt ein unabhängiger Sachverständiger, den der Betreiber auswählt. Mit ihrem Ergebnis planen wir die technische Sanierung der Anlage.

Kann ich nur die Berechnung beauftragen?

Ja. Rohrnetz- oder Zirkulationsberechnung und die Prüfung vorliegender Angebote sind als abgegrenzte Leistung möglich. Der Umfang steht im Angebot. Den Entwässerungsplan beschreibt die Seite Entwässerungsplanung in München (/entwaesserungsplanung-muenchen/).

Arbeiten Sie nur in München?

Der Schwerpunkt liegt in München, im Würmtal und in den umliegenden Landkreisen. Weiter entfernte Vorhaben prüfen wir nach Umfang und nötigen Ortsterminen.

IHR NÄCHSTER SCHRITT

Ihr Projekt kurz beschreiben.

Vier kurze Fragen, dann Ihre Kontaktdaten – rund eine Minute. Unterlagen brauchen Sie dafür noch nicht.

Wie wird das Gebäude genutzt?
Bitte wählen Sie eine Option.
Wie groß ist die Nutzfläche?
Bitte wählen Sie eine Option.
Was ist der Anlass?
Bitte wählen Sie eine Option.
In welcher Rolle fragen Sie an?
Bitte wählen Sie eine Option.

Pflichtfelder sind markiert. Telefon und Projektbeschreibung sind optional. Datenschutz

Direkter Kontakt: kontakt@bbp-engineering.de

Standort und Ansprechpartner

BBP Engineering ist ein Ingenieurbüro in Gräfelfing bei München. Ihr Ansprechpartner ist Dmitri Berdnikow, M.Eng. Projekte liegen in München, im Würmtal und in den Landkreisen Starnberg, Fürstenfeldbruck, Dachau, München und Ebersberg. Weiter entfernte Vorhaben stimmen wir projektbezogen ab.
